講述人

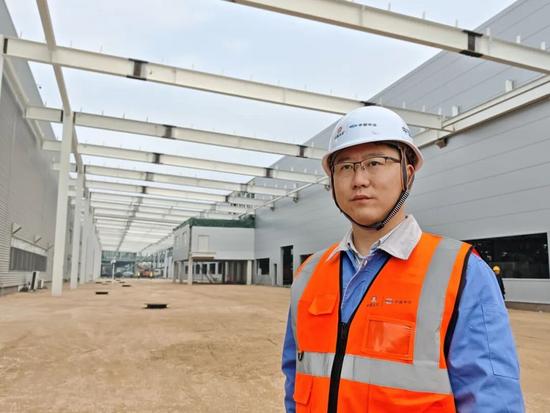

中國一冶荊門領投智能汽車零部件項目施工經理 胡兆輝
中國一冶
文字實錄:
大家好!我是荊門領投智能汽車零部件項目的施工經理。今天,我想和大家分享的是一場與時間賽跑的攻堅故事。我們這個項目是中國一冶在汽車制造總承包領域的首個項目,也是為推動長城汽車荊門基地?cái)U(kuò)規提質,助力荊門打造千億級汽車產業集群的核心配套項目,工程涵蓋了焊裝車間、涂裝車間、沖壓車間、成品庫及聯合站房等設施工程,總建筑面積達8萬平方米,涉及鋼結構、網架、機電安裝及生產設備安裝等10余個專業工程。我們面臨的是一場極限挑戰:需在180天內完成從樁基施工到全線投產的全流程建設,工期較同類項目壓縮40%;施工場地毗鄰原有廠區建筑,可通行道路只有一條,沒有場地可供設備材料堆放,作業空間極為受限;且多專業交叉作業頻繁,協調難度非常大。
面對工期緊、空間狹窄、交叉作業復雜這三大難題,我們沒有采用傳統的“人海戰術”,而是確立了“組織先行、技術賦能、智能管控”的攻堅思路,將每一個難點轉化為提速的突破口。我們創新推行“永臨結合+動態平面布置”模式:提前施工正式道路,實現構件“車到即吊”,現場構件達到“零堆場”高效運轉;并且搭建“聯合調度中心”,通過數字化手段統籌設備與人員動態調整,有效避免作業沖突;將180天工期細化為12個關鍵節點,嚴格落實“節點必保、工期必達”要求,確保每一步都嚴格按計劃進行。
在技術層面,項目管理人員也是全面發力:鋼結構施工采用“工廠預制+現場拼裝”方案,鋼柱鋼梁預制率超95%,焊裝車間鋼結構安裝只用了15天,工期壓縮將近一半;尤其是1.6萬平方米網架施工,我們摒棄傳統高空散裝方式,而是采用“分區地面拼裝+多點同步液壓頂升”成套技術,還把網架內的各專業管道、橋架與網架同步預安裝好,并與網架共同頂升,減少后期大量的高空作業,最后,1.6萬平方米網架僅用18天就完成拼裝與頂升,還攜帶了各專業管道約3600多米,效率提升60%,徹底消除高空交叉作業風險,也為本項目2·10節點的達成奠定了牢固基礎。
另外,項目團隊全面應用BIM一體化建模,提前優化83處管線碰撞問題、27處預留偏差,直接節省工期20天;項目部搭建了“共享資源日歷”智能調度系統,對現場的起重機械、登高機械、施工機具及施工人員等資源項目部統一統籌調配,施工效率提升40%;采用“永臨結合”技術,優先施工正式道路,既保障了通行條件,也保障了吊裝場地,再利用新建成品庫作為臨時堆場,材料周轉運輸效率提升30%;圍護結構選用環保材料并實施定尺加工,墻面與門窗施工同步穿插,僅用25天實現全廠房封閉。
這個“加速度”的背后,其實是每一位建設者的堅守與拼搏。今年春節期間,一百余名建設者都堅守在施工一線,用奮斗迎接新春,以行動詮釋“春節我在崗、建設不停步”的責任擔當。
目前,所有廠房主體結構已全部完成,圍護結構完成80%,機電安裝與各專業管道也已接近尾聲,廠房內水電氣已全部供應到位,所有關鍵節點均按計劃完成??梢哉f,勝利就在眼前,接下來,我們將以更嚴格的標準、更扎實的作風,確保工程優質、高效、安全地推進,全力把這個項目打造成汽車零部件行業工程建設的精品示范項目,為地方經濟社會發展貢獻更大力量!
專題策劃
胡兆輝 孫浩銘 張三毛 尹志遠 丁仕均 曹海艇
202672183
來源丨中國中冶黨群部 中國一冶
